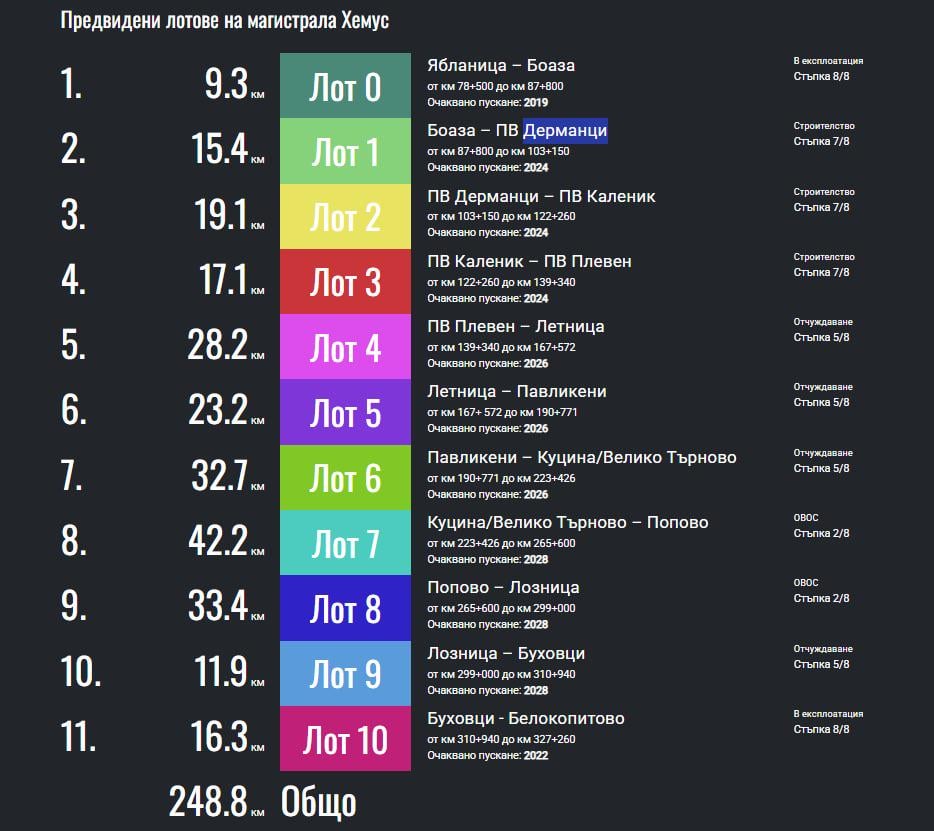

Ако Бойко Борисов беше останал на власт още 1 мандат, щеше да е готова вече, но щяха да пострадат други неща.
rintzscar on
Състоянието на Хемус изглеждаше по абсолютно същия начин през 2019 г., когато започнаха незаконните инхаус поръчки. Не е мръднала 6 години. Тоя сайт от ДБ го направиха навремето точно, за да може да следим как по инхаус поръчките нищо не се случва.
И понеже тоя съб е пълен със съвсем млади хора, които по онова време не са обърнали внимание, ето ви статии от Капитал, които още 2018 г. обясниха, че цялото това нещо е напълно незаконно и общо взето просто 4-5 милиарда ще бъдат откраднати без магистрала да бъде построена. 7 години по-късно, това е факт, а същите политици отново ни управляват.
Криво ляво ще я завършат. Но е важно да се построят и Русе-Велико Търново и Варна-Бургас и тунела Шипка.
ComposerNo3993 on
Още няма и 50 години и ще е почти завършена.
eba4ev on
Нямам търпение да я пуснат, за да могат последа я ремонтират на следващата седмица.
tony-andreev94 on
Интересно тълкувание на “доста близо”. Някои участъци са ги предвидили за 2028, а със сигурност ще има и забавяния и закъснения.
А състоянието и поддръжката на този двулентов път с по-високо ограничение няма да го коментирам. На излизане от София в първите километри вече дори и тировете не искат да карат в дясната лента. Толкова е зле..
А някакви “дреболии” като светлоотразители или маркировка на места напълно липсват.
HecTuHap on
Чакат да чукне 60 годишният юбилей че да я пуснат в действие!
karabuna on
Оценяваме сарказъма, стъпка по стъпка до София се стига.
Present-Loquat-5574 on
Горе долу на половина е готова, значи още 50 години.
fairadvantage0 on
Най-разбитата и мизерна част, разбира се, е последна по план и прогрес. От Велико Търново до Попово пътят е опасен и бавен.
Rubicon2-0 on
Онзи примат ще каже “кво искате ве, построих ви магистрала!.”
nedumai on
Доста е близко, от 20 години. Все едно я строят през Азия тази магистрала, а са 450км общо…
13 commenti
Ако Бойко Борисов беше останал на власт още 1 мандат, щеше да е готова вече, но щяха да пострадат други неща.
Състоянието на Хемус изглеждаше по абсолютно същия начин през 2019 г., когато започнаха незаконните инхаус поръчки. Не е мръднала 6 години. Тоя сайт от ДБ го направиха навремето точно, за да може да следим как по инхаус поръчките нищо не се случва.
И понеже тоя съб е пълен със съвсем млади хора, които по онова време не са обърнали внимание, ето ви статии от Капитал, които още 2018 г. обясниха, че цялото това нещо е напълно незаконно и общо взето просто 4-5 милиарда ще бъдат откраднати без магистрала да бъде построена. 7 години по-късно, това е факт, а същите политици отново ни управляват.
[https://www.capital.bg/politika_i_ikonomika/bulgaria/2018/12/20/3362391_magistrala_hemus_135_mlrd_lv_na_tumno/](https://www.capital.bg/politika_i_ikonomika/bulgaria/2018/12/20/3362391_magistrala_hemus_135_mlrd_lv_na_tumno/)
[https://www.capital.bg/politika_i_ikonomika/bulgaria/2019/01/21/3377508_gustata_mugla_nad_budeshteto_na_magistrala_hemus/](https://www.capital.bg/politika_i_ikonomika/bulgaria/2019/01/21/3377508_gustata_mugla_nad_budeshteto_na_magistrala_hemus/)
[https://www.capital.bg/politika_i_ikonomika/bulgaria/2019/03/01/3397369_miliardnite_potainosti_na_hemus/](https://www.capital.bg/politika_i_ikonomika/bulgaria/2019/03/01/3397369_miliardnite_potainosti_na_hemus/)
>Очаквано пускане: 2024
Криво ляво ще я завършат. Но е важно да се построят и Русе-Велико Търново и Варна-Бургас и тунела Шипка.
Още няма и 50 години и ще е почти завършена.
Нямам търпение да я пуснат, за да могат последа я ремонтират на следващата седмица.
Интересно тълкувание на “доста близо”. Някои участъци са ги предвидили за 2028, а със сигурност ще има и забавяния и закъснения.
А състоянието и поддръжката на този двулентов път с по-високо ограничение няма да го коментирам. На излизане от София в първите километри вече дори и тировете не искат да карат в дясната лента. Толкова е зле..
А някакви “дреболии” като светлоотразители или маркировка на места напълно липсват.
Чакат да чукне 60 годишният юбилей че да я пуснат в действие!
Оценяваме сарказъма, стъпка по стъпка до София се стига.
Горе долу на половина е готова, значи още 50 години.
Най-разбитата и мизерна част, разбира се, е последна по план и прогрес. От Велико Търново до Попово пътят е опасен и бавен.
Онзи примат ще каже “кво искате ве, построих ви магистрала!.”
Доста е близко, от 20 години. Все едно я строят през Азия тази магистрала, а са 450км общо…
